お住まいになるまで

家づくりの流れについてご説明いたします

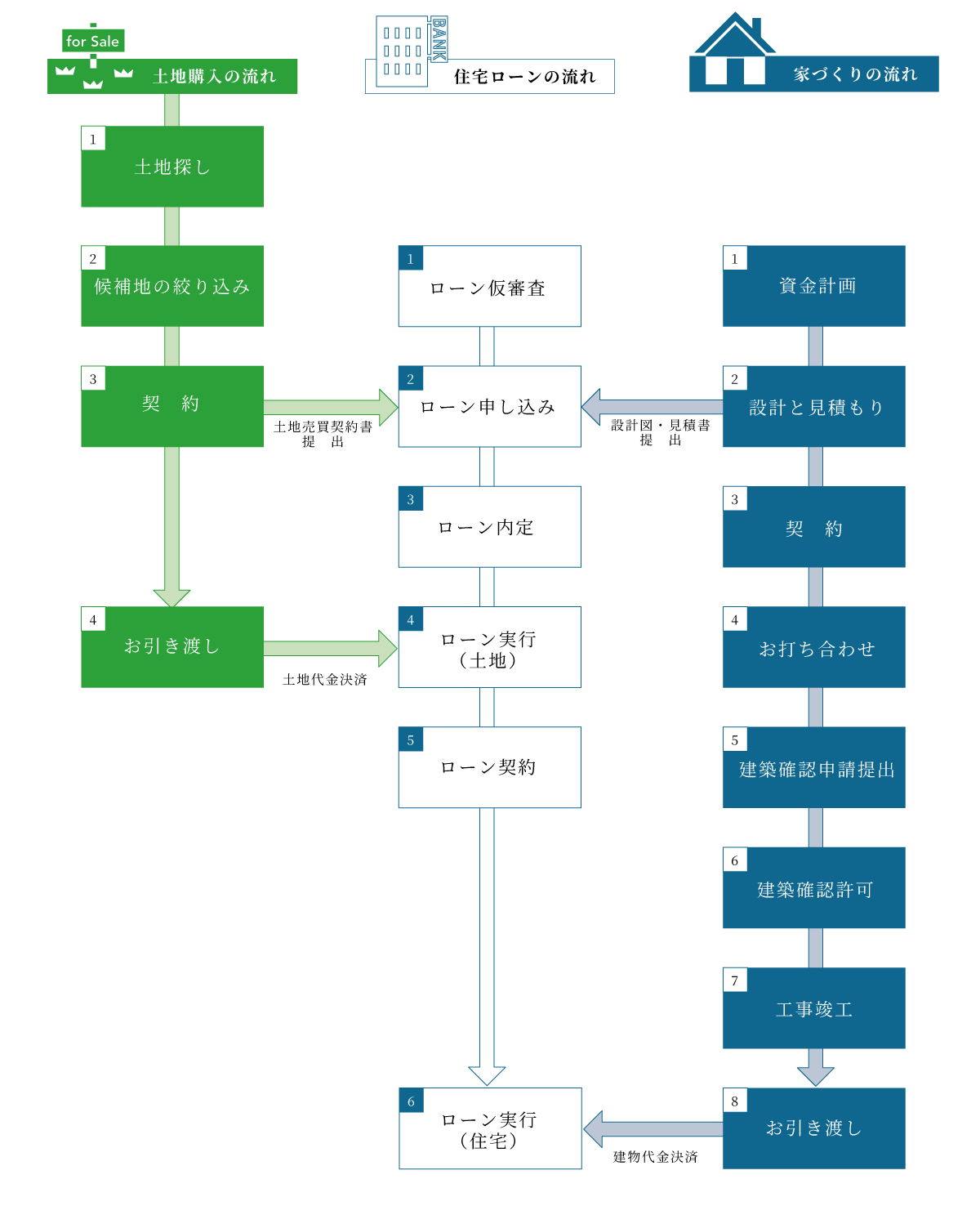

■土地探しからの場合

  1. 土地探し(1か月)

    概算プランと建物予算の目安を定めて、住宅ローン審査と同時進行

  2. 土地の不動産売買契約

    当社と設計契約、建物工事の請負契約

  3. 土地の引渡(不動産売買契約から1か月)

    請負契約から約4か月後(建物プラン決定まで1か月、 色・仕様決め1か月、実施設計と確認済み証取得まで2か月)

  4. 確認済み証取得・着工

    工事期間5か月

  5. 竣工・完了検査

    内覧会後の手直し、住宅ローン契約2週間~1か月後

  6. 引渡・引っ越し

お住まいになれるまで約11か月を要します。土地持ちの方や建て替えの場合は 約9か月。打合せ回数や進捗状況によって日数は変わります。ご希望の引っ越し時期がありましたら初回打合せ時にお伝えください。
